შესავალი: რატომ არის რემონტის ვადების პროგნოზირება რთული?
ბევრ დამკვეთს აინტერესებს, თუ რეალურად რამდენი დრო სჭირდება ბინის სრულ რემონტს „კარგ მშენებელში“. ხშირად გვესმის კითხვა: „რატომ არ შეიძლება ეს პროცესი 2 თვეში დასრულდეს?“. ჩვენი გამოცდილებით, პროფესიონალური მიდგომა ვადების დაგეგმვას ათვალიერებს არა როგორც კალენდარულ სურვილს, არამედ როგორც ტექნოლოგიურ პროცესთა თანმიმდევრობას. მოდით, განვიხილოთ რეალური ქეისი ბათუმის ერთ-ერთ ახალაშენებულ კორპუსში, სადაც 80 კვადრატული მეტრის ბინის სრული რემონტი განვახორციელეთ.
ქეისი: 80 კვ.მ. ბინის ტრანსფორმაცია

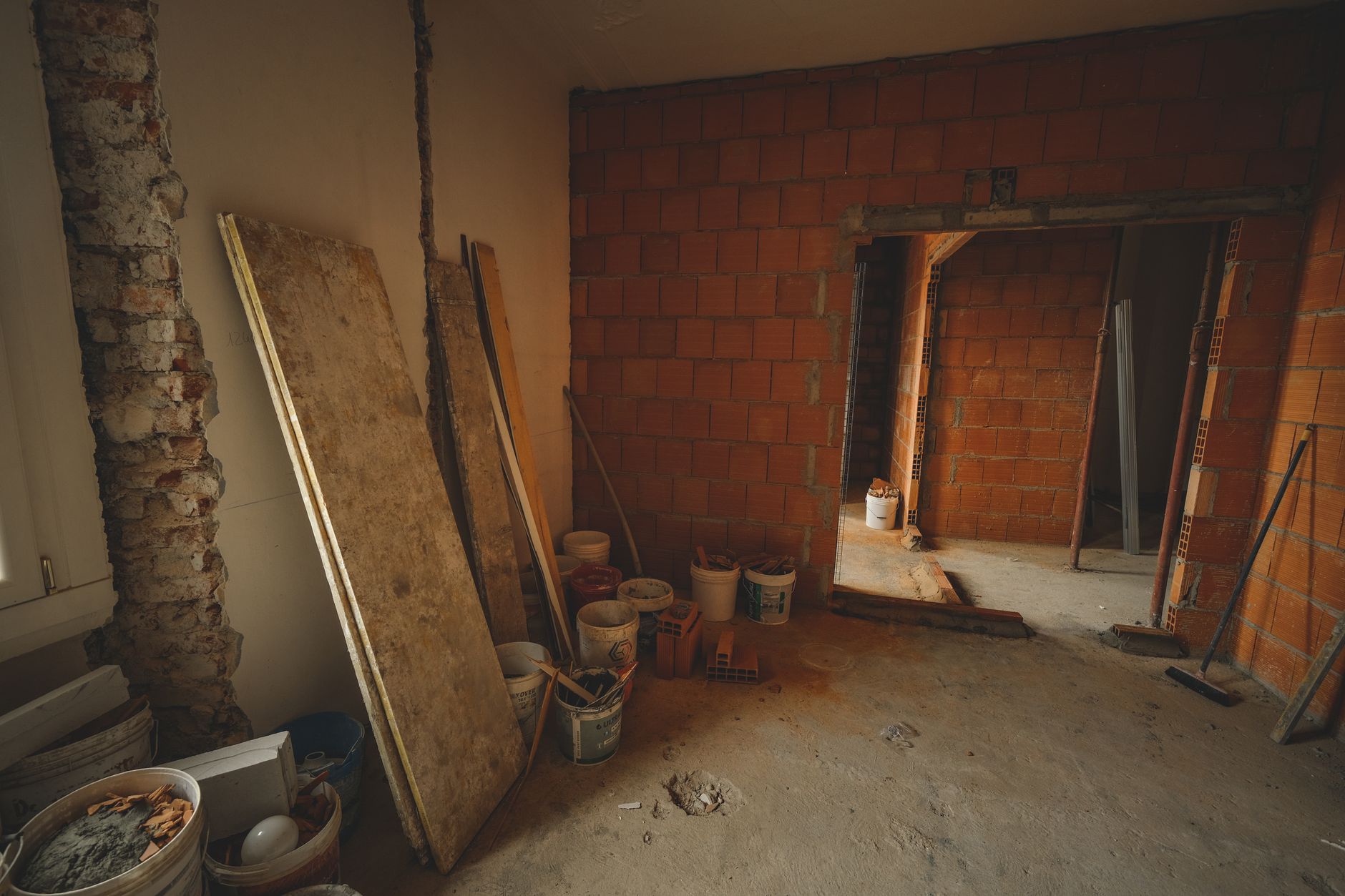

ჩვენი დამკვეთი დაგვიკავშირდა ბინის შეძენის შემდეგ. ბინა იყო „თეთრი კარკასის“ მდგომარეობაში. მიზანი იყო თანამედროვე, ფუნქციური და ხარისხიანი ინტერიერის მიღება. პროექტი მოიცავდა:
- ელექტრომონტაჟისა და სანტექნიკის სრულ ქსელს;
- კედლების შელესვასა და გაჯით დამუშავებას;
- იატაკის მოსწორებას;
- ფილებისა და ლამინატის დაგებას;
- შეღებვასა და დეკორატიულ სამუშაოებს.
ეტაპობრივი ვადები: რაზე იხარჯება დრო?
ეტაპი 1: დაგეგმარება და დიზაინი (2-3 კვირა)
ბევრს ეს ეტაპი რემონტის დროში არ შეჰყავს, თუმცა ეს ფუნდამენტურია. არქიტექტურული გეგმის შედგენა, ავეჯის განლაგება და რაც მთავარია — საინჟინრო პროექტის მომზადება. აქ ვზომავთ სივრცეს, ვაზუსტებთ ელექტროწერტილების განლაგებას, რაც შემდგომში „სურპრიზებს“ გვაცილებს თავიდან.
ეტაპი 2: დემონტაჟი და მომზადება (1 კვირა)
მიუხედავად იმისა, რომ თეთრი კარკასი მზადაა, ხშირად გვჭირდება კედლების გასწორება ან არასაჭირო ტიხრების დემონტაჟი. ეს ეტაპი მოითხოვს სიზუსტეს, რათა შემდგომი სამუშაოები შეუფერხებლად წარიმართოს.
ეტაპი 3: „შავი“ სამუშაოები — ყველაზე შრომატევადი ნაწილი (4-6 კვირა)
ეს ის ეტაპია, სადაც კლიენტი ვერ ხედავს ვიზუალურ ცვლილებას, მაგრამ აქ იდება ხარისხის საფუძველი. ელექტროგაყვანილობა, სანტექნიკური მილების გამართვა, კედლების მაღალი სიზუსტით შელესვა. აქ ჩქარობა დაუშვებელია — მაგალითად, ბათუმის ტენიან კლიმატში კედლების სრულ გაშრობას განსაკუთრებული ყურადღება სჭირდება.
4: „თეთრი“ სამუშაოები და ფინალური დეტალები (4-5 კვირა)
აქ იწყება ვიზუალური ცვლილება. ფილების დაგება, შეღებვა, კარ-ფანჯრების მონტაჟი, ავეჯის ჩაშენება. ეს ეტაპი მოითხოვს საგულდაგულო მენეჯმენტს, რათა სხვადასხვა პროფილის ხელოსნებმა ერთმანეთს ხელი არ შეუშალონ.
რატომ იწელება ვადები?
რეალურ პროექტებში ვადების ცვლილების მთავარი მიზეზებია:
- მასალების მოლოდინი: ხშირად სპეციფიკური მასალა (მაგალითად, იტალიური ფილები) შესაძლოა დაგვიანდეს.
- ტექნოლოგიური პროცესები: ბეტონის ან ნალესის გაშრობის დრო არ შეიძლება ხელოვნურად შემცირდეს, რადგან ეს სტრუქტურულ მთლიანობას ავნებს.
- დამკვეთის ცვლილებები: პროცესის შუაში გადაწყვეტილების შეცვლა (მაგ. ტიხრების გადატანა) ავტომატურად ამატებს 1-2 კვირას.
დასკვნა
ჩვენს მიერ განხილულ ქეისში, 80 კვ.მ. ბინის სრულად მოწყობას დასჭირდა 12-14 კვირა (დაახლოებით 3-3.5 თვე). ეს არის რეალისტური, ჯანსაღი გრაფიკი. როგორც პროფესიონალები, ჩვენ ყოველთვის გირჩევთ, რომ რემონტის დაგეგმვისას ყოველთვის დატოვოთ 10-15%-იანი „ბუფერული“ დრო გაუთვალისწინებელი შემთხვევებისთვის. გამჭვირვალე კომუნიკაცია და ზუსტი მენეჯმენტი — ეს არის „კარგ მშენებელში“ წარმატებული პროექტის გასაღები. კლიენტებს, რომლებსაც დამატებითი ტექნიკური დეტალების დაზუსტება სურთ, ხშირად ვთავაზობთ რემონტის დაგეგმვის რჩევები დამოუკიდებლად გადამოწმებისთვის.
